「山小屋建設日記;準備編)」
セルフビルドの山小屋建設作業工程...このページは棟上げ前まで
・山小屋建設契約;2005年10月21日(振込25日)
・作業開始;2005年11月5日土曜日
・棟上げ開始;2008年9月20日

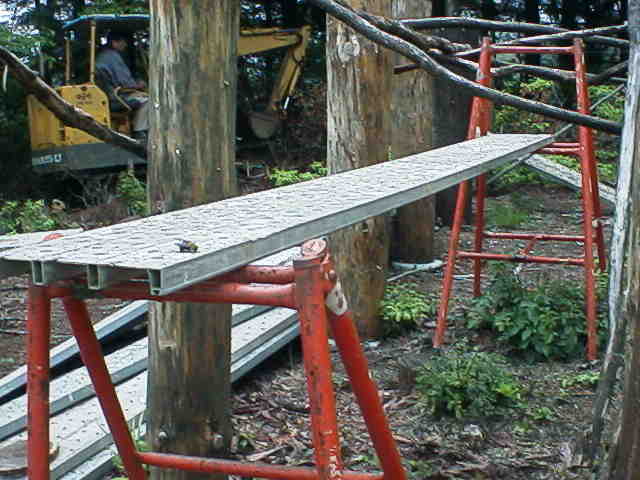

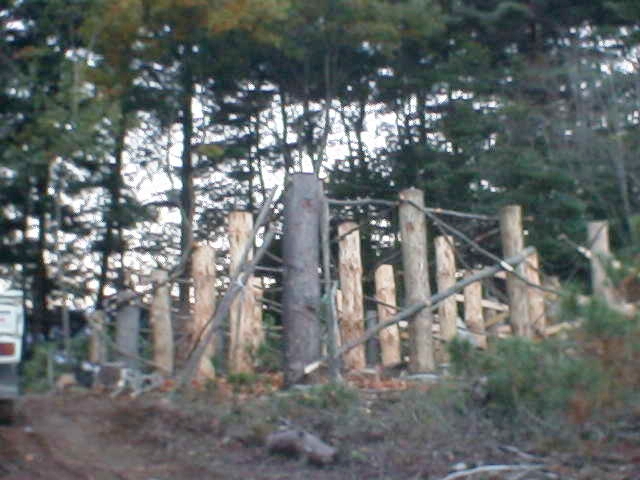

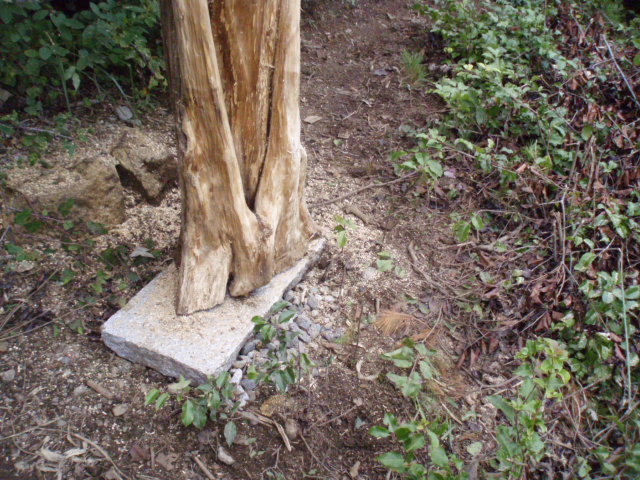

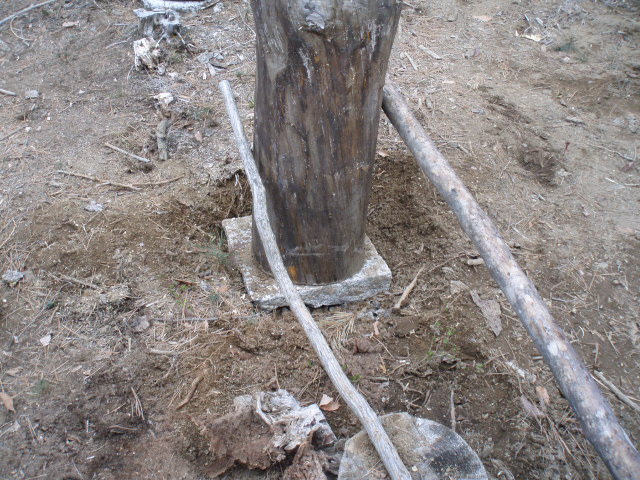

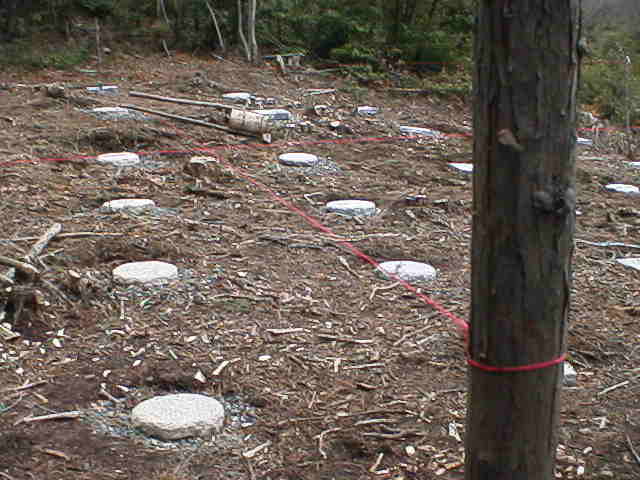

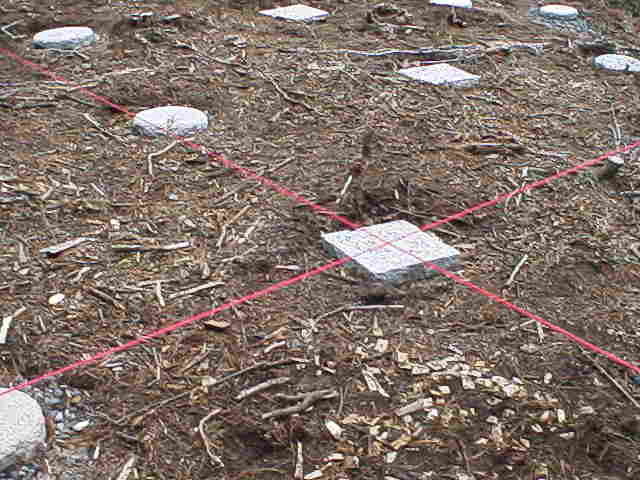

*束用タコ突き(土、ジャリ)・束石設置...(35+7)箇所;柱間隔135cm

・2005年11月5日〜12月18日;35箇所
・2006年4月15日〜9月10日;7箇所(奥の列...テラス用柱を前面に追加した結果)
|

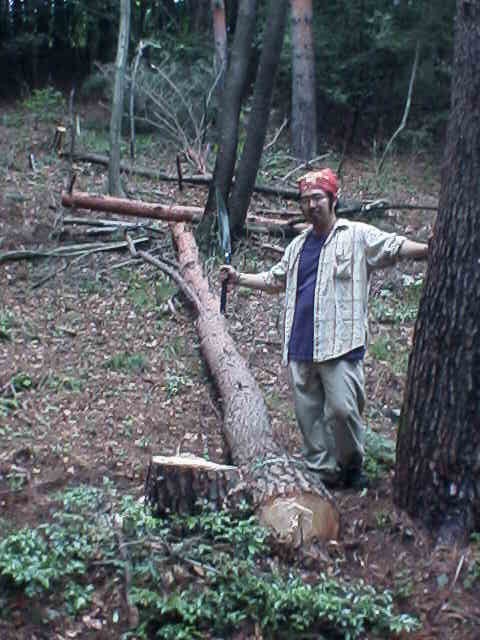

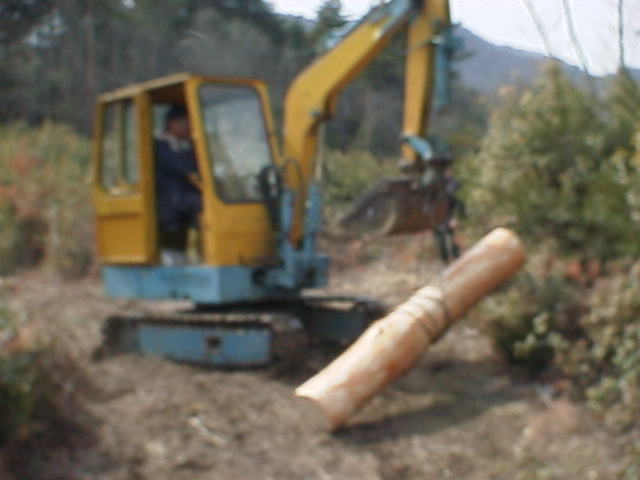

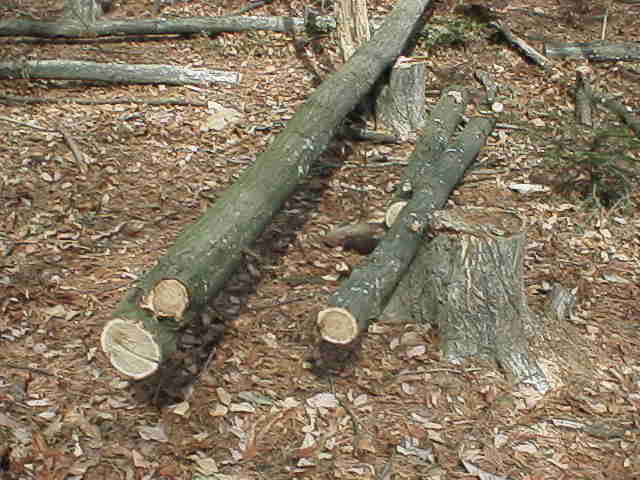

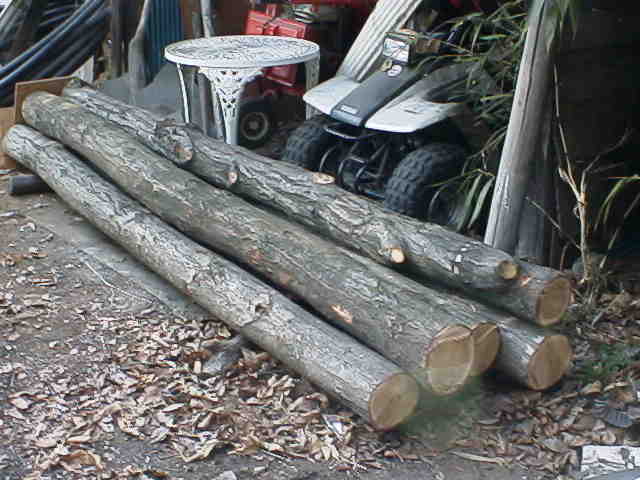

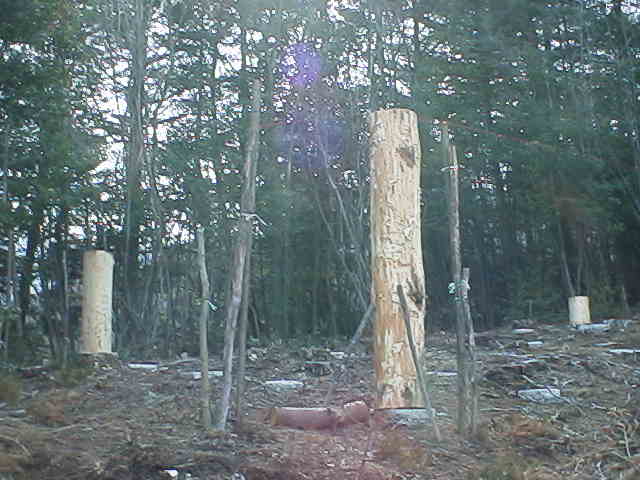

*束柱用赤松の伐採、玉切り、皮むき、設置

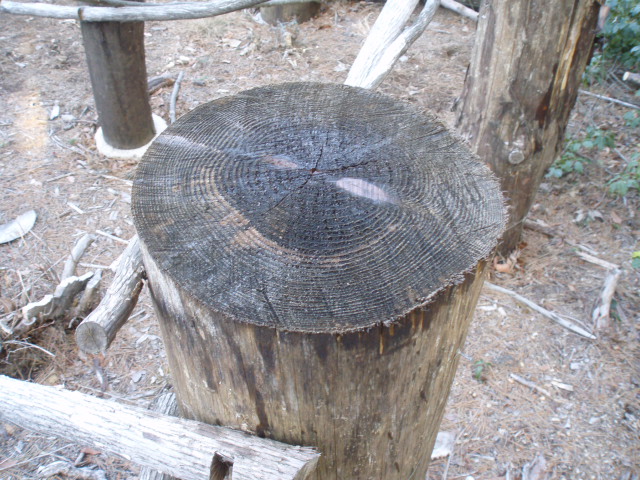

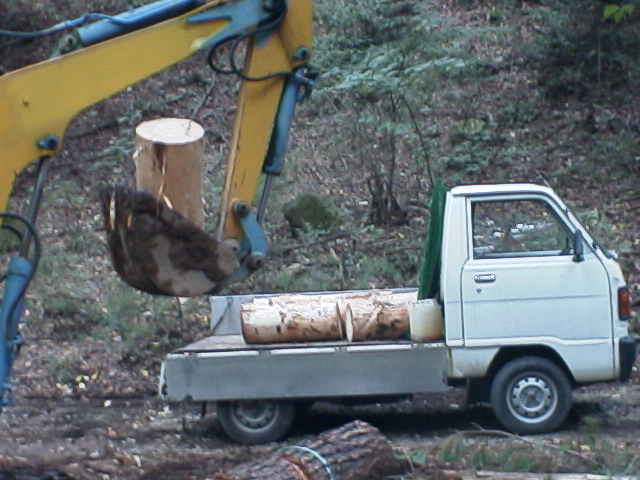

・2006年3月25日〜11月4日:赤松6本伐採して42本玉切り(長さ合計約50m)
・直径20cm以上40cm程度までとし、太い材の元玉はテラス材として利用
|

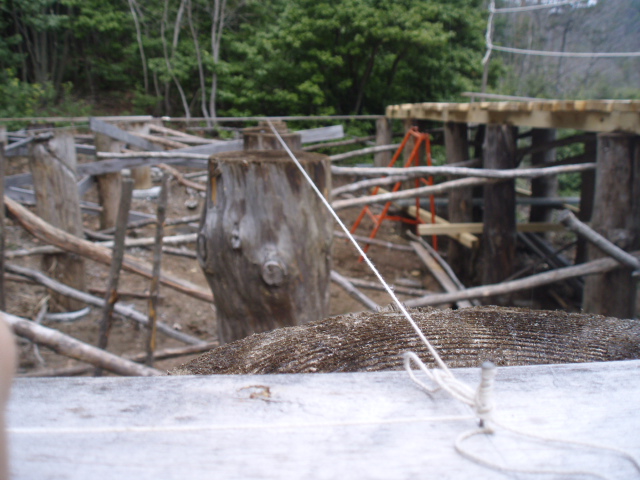

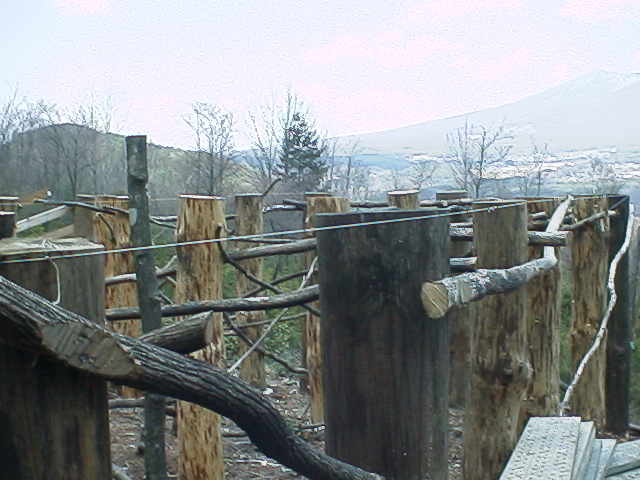

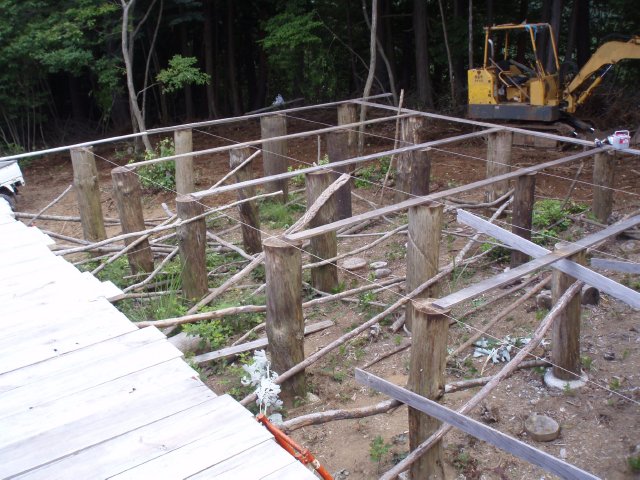

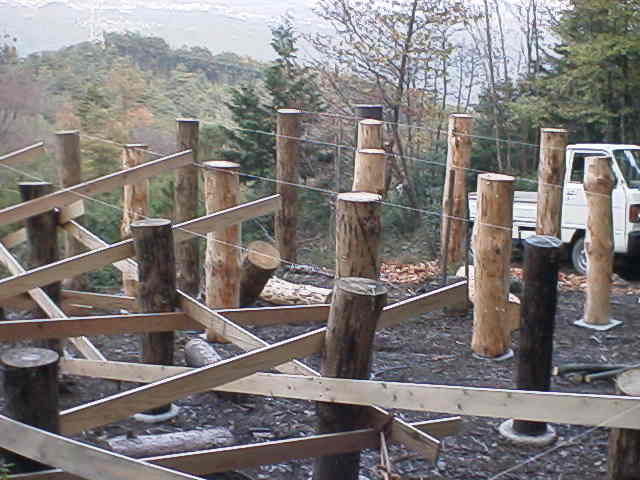

*根がらみ作業

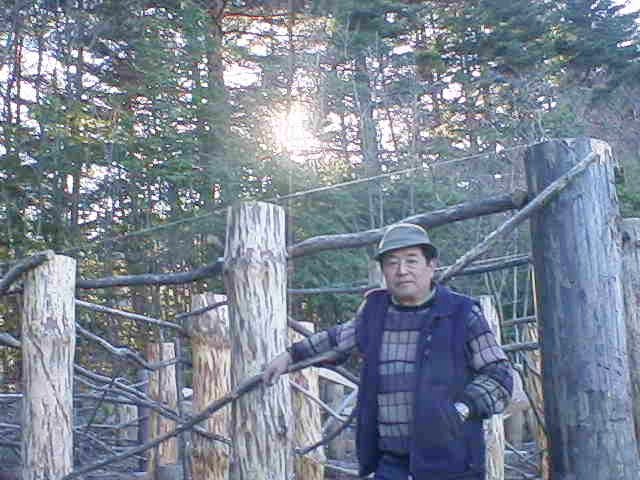

・仮根がらみ:2006年9月9日〜11月5日...板材と自然木の混用
・本番根がらみ:2007年8月18日〜...太めの自然木
|

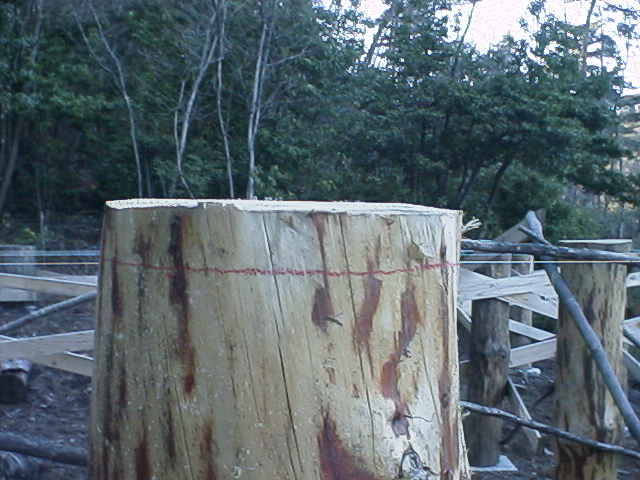

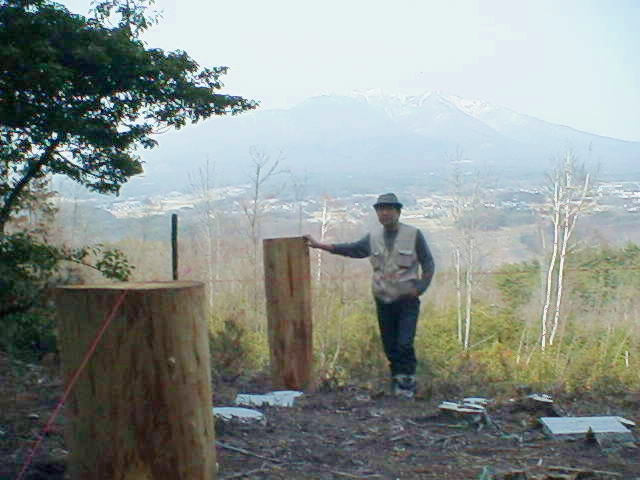

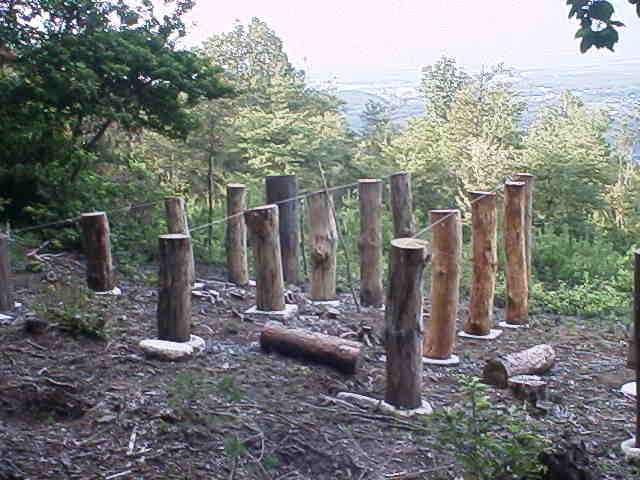

*束柱の高さ揃え

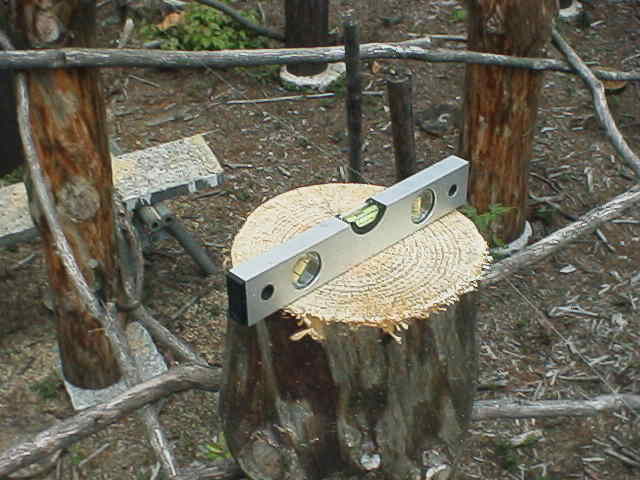

・測定・線引き:2007年2月17日〜4月10日

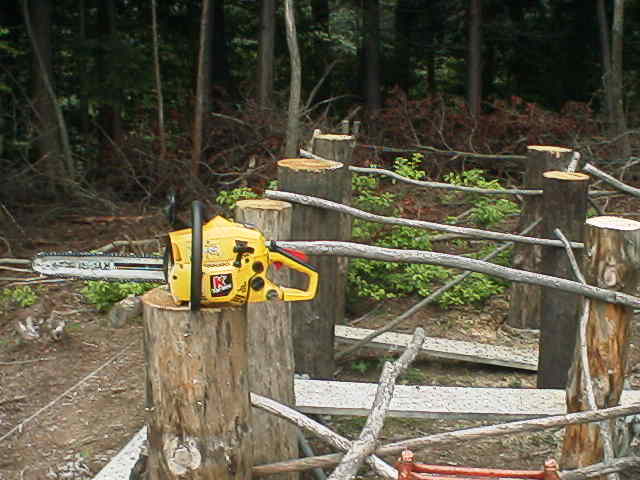

・束柱の水平カット:2007年6月9日〜8月18日
|
*テラス材のカット〜製材
・赤松の伐採・玉切り:2005年11月6日〜2006年12月2日...板厚寸5(45mm)
板材(製材):2006年12月2日〜12月17日...中山製材所
・土台用の栗伐採・玉切り:2007年1月20日〜2007年3月10日
土台(製材) :2007年9月9日製材持ち込み
・製材引き取り、乾燥:2007年9月23日
|
*テラス材の整備;カンナ掛け〜柱用のの穴開け
・テラス土台の栗をサイズにカット、カンナ掛け(6本+7本):11月23日

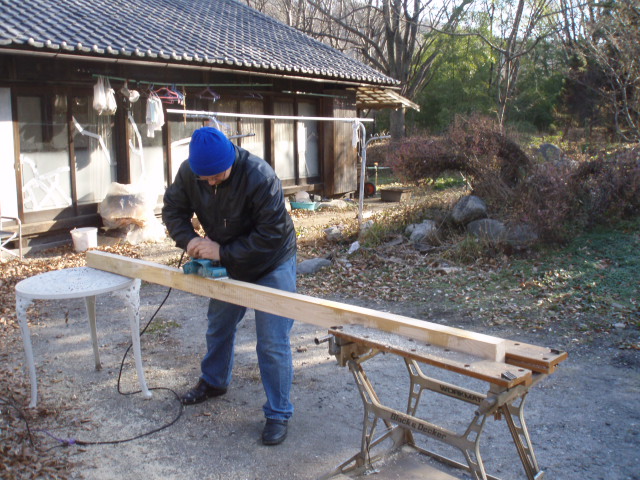

・松の板の自動カンナ掛け(ドイツ人のパトリック参加):12月16、17日
・松の板残りのカンナ掛け(ワイフ参加)、板サイズリスト化:2008年1月9日
・松の板のネジレ確認、積み直し:1月19日

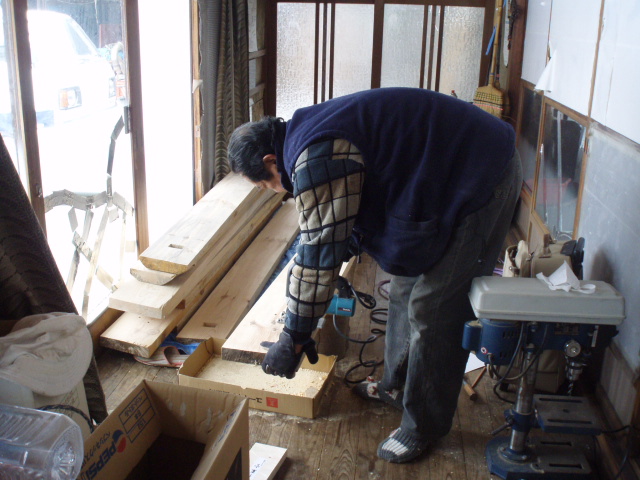

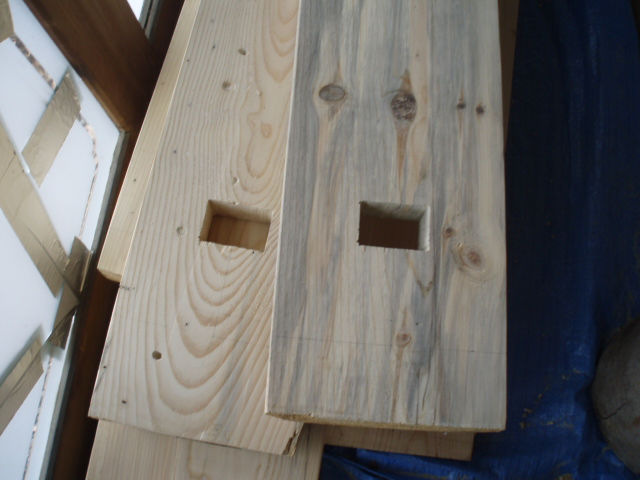

・松の板の柱穴開け10箇所(10本):2月17日
|
*テラスの組み立て;主要材の設置〜板張り(仮止め)

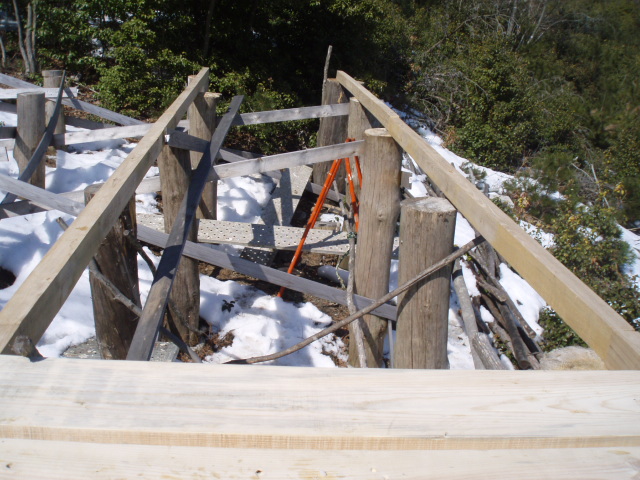

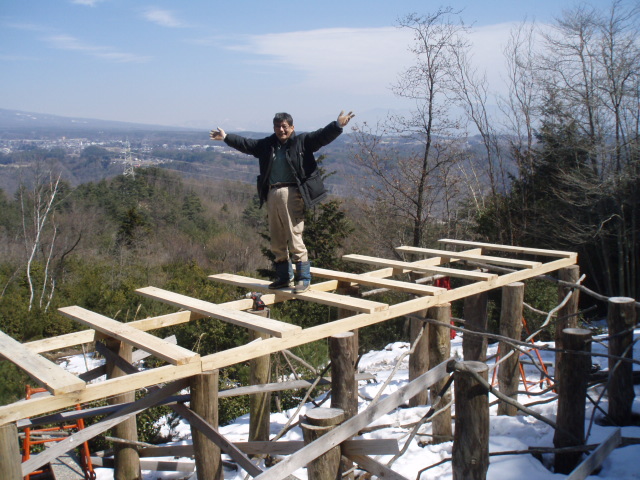

・土台の設置・仮止め、柱板10枚の仮止め(山形プロファイル):3月8、9日

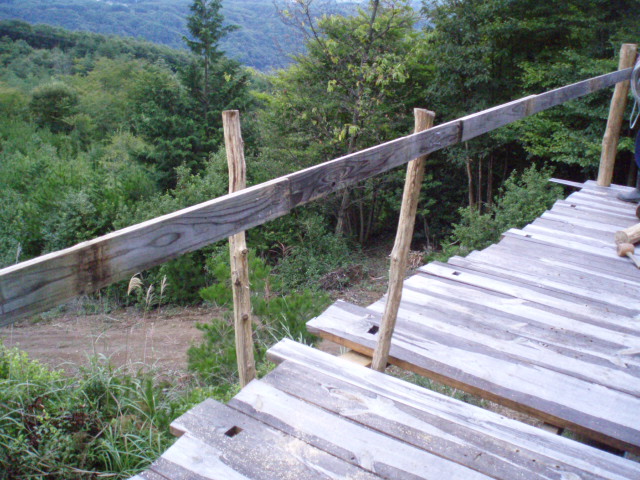

(テラスから見る八ヶ岳は少し違った風景となる。)

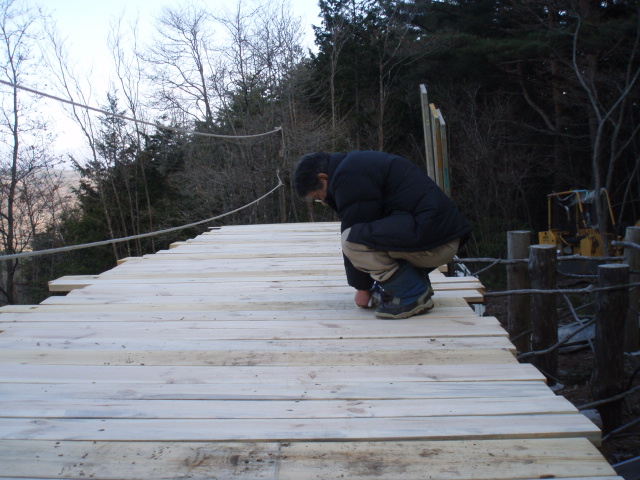

・松の板を全部上に上げ、配列に従って置く:3月16日
|
*テラスの組み立て;根がらみ強化、防腐剤塗布

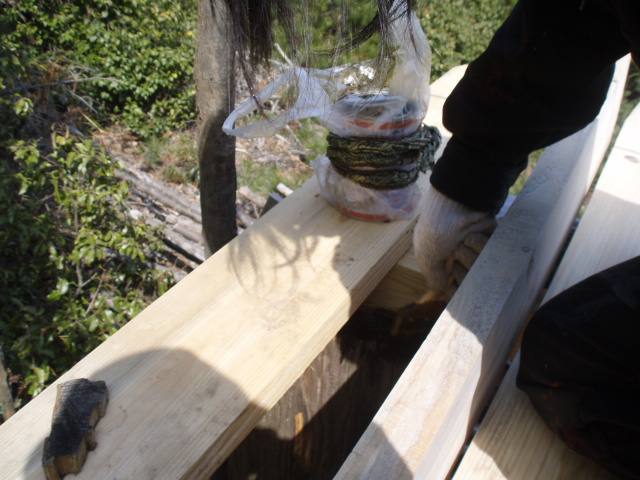

・防腐剤塗布(TCAから2名参加):3月17日
・根がらみ強化、束柱矯正:3月17日、3月22日
|
*テラスの組み立て;土台固定(L字金具)、保管スペース・根がらみ強化
・土台固定:3月29日
・保管スペース確保・栗材による根がらみ強化:3月29日、4月5日、4月19日
|
*小屋とテラス繋ぎ部分アラインメント/矩出し、テラス補強材伐採、小屋周辺整備など
・小屋とテラス繋ぎ部分アラインメント調整;4月13日
・テラス補強材の伐採(栗2本、二股材1本);6月14
・束柱矩出し、束柱アラインメント修正、横板張り:6月28日、7月12日

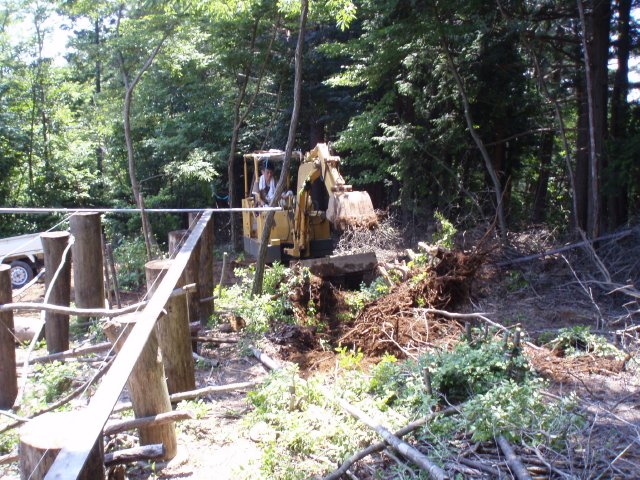

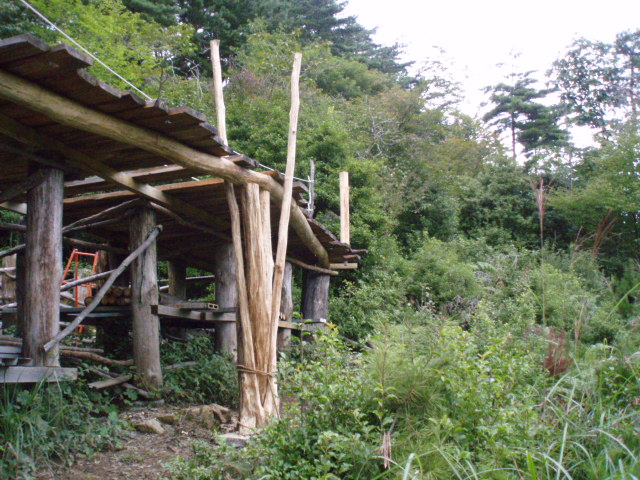

・小屋周辺をユンボで整備し、車や資材の準備;7月12日
|
*根がらみ強化、束柱補強、テラス張出部土台&柱の準備・設置;詳細はインターンシップの項
・テラス土台の栗皮むき、玉切り、山から降ろし;8月20日(インターンシップ作業)
・根がらみ強化、追加材採取;8月21、22日(インターンシップ)
・松材皮むきし、束柱補強一箇所;8月22日

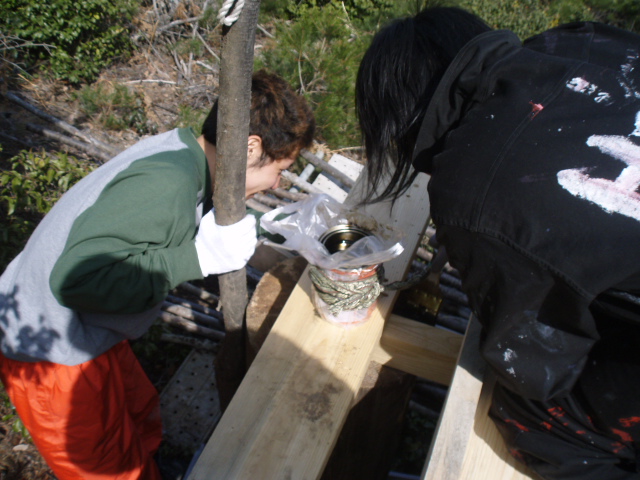

・御柱用束石の設置(ヨイトまけ、ジャリ);8月26日
・御柱の皮むき;8月27日...結構虫が入っていた
・栗の土台のプレーナー整形、採寸:8月27日
・テラス補強土台と御柱を上に上げる;8月29日
|
*テラスの支柱皮むき、ほぞ切り

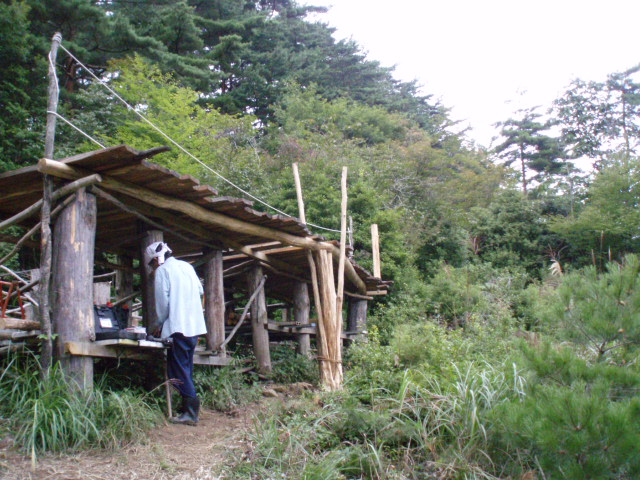

・テラス支柱の皮むき;8月28日...雨の中、屋根の下で作業(インターンシップ)

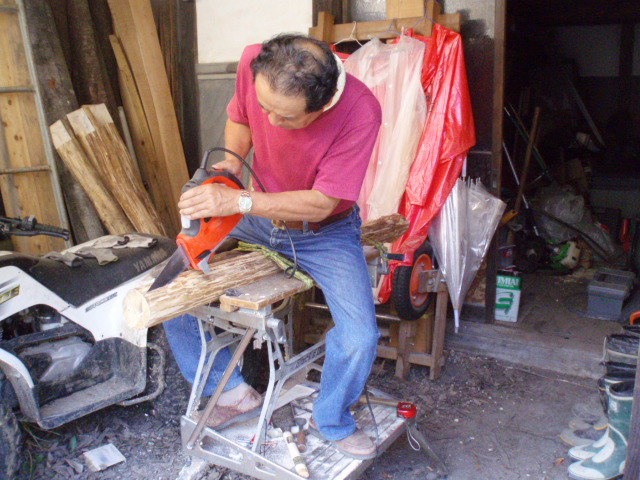

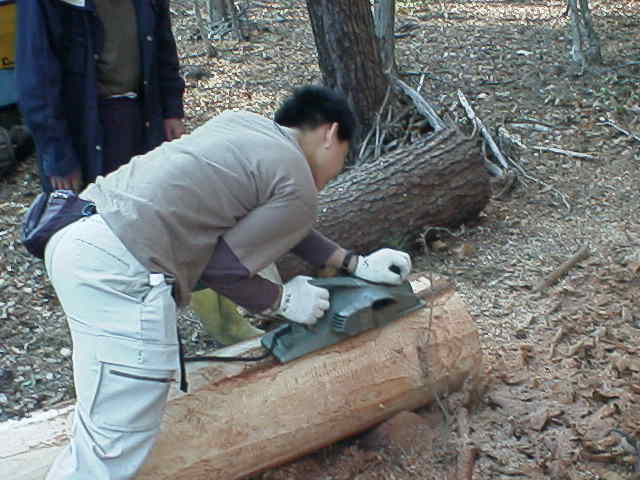

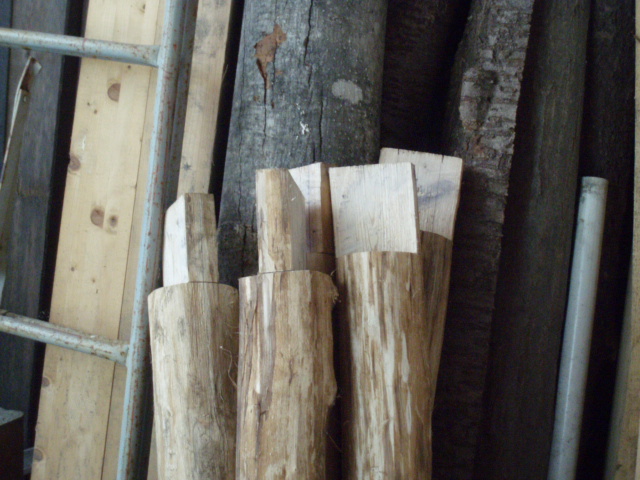

・テラス支柱ほぞ切り;9月12日...炎天下、屋根の下で作業
|
*テラスの最終調整・整備
・テラス張り出し部補強用土台と御柱の位置調整;9月19日
・テラス支柱立て;9月19日...両サイドのみ(安全確保+板張り)
・テラス板の固定;9月19日、20日...3列実施
・束柱の矩出し;9月20日...土台敷きに備えて四隅を確認、修正
|
